Constat d’huissier avant travaux : 5 réponses essentielles avant le chantier
Constat d’huissier avant travaux : prix, délai, contenu du PV et 3 limites à connaître face aux photos de chantier. Le guide pour protéger votre projet.
Sommaire
Constat d’huissier avant travaux : la démarche coûte quelques centaines d’euros et peut éviter des mois de litige. Une fissure sur un mur mitoyen, un trottoir abîmé, une clôture penchée. Sans preuve de l’état initial, chacun peut accuser le chantier. Le maître d’ouvrage paie alors des dégâts qu’il n’a pas causés.
Le constat fige l’état des abords juste avant le démarrage, par un procès-verbal illustré de photos. Comptez 200 à 500 € environ. Depuis le 1er juillet 2022, l’huissier s’appelle commissaire de justice, mais la démarche reste la même.
Pourquoi tant de maîtres d’ouvrage s’en passent-ils encore ? Souvent parce qu’ils pensent que leurs propres photos suffiront en cas de réclamation d’un riverain. Un protocole photo avant après chantier reste utile, mais il n’a pas la même force devant un juge.
Découvrez ce que contient un constat avant travaux, ce qu’il coûte, et surtout ce qu’il ne prouve pas une fois le chantier lancé.
Constat d’huissier avant travaux : à quoi sert-il vraiment ?

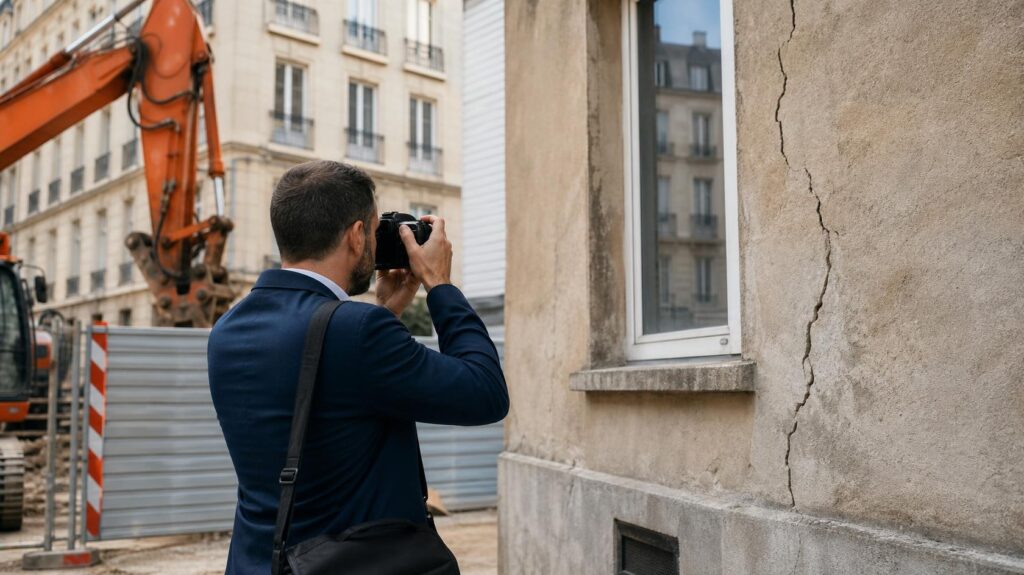

Le constat décrit l’état des lieux autour de la future zone de travaux : façades voisines, murs mitoyens, voirie, plantations. Il prouve qu’un désordre existait avant le premier coup de pelle.
Sa force tient au statut de celui qui le rédige. Depuis la loi du 22 décembre 2010, les constats d’un commissaire de justice font foi jusqu’à preuve contraire. La partie adverse doit donc démontrer qu’ils sont faux, et non l’inverse.
Le constat d’huissier avant travaux peut être commandé par le maître d’ouvrage, l’entreprise ou l’architecte. Il protège aussi les relations de voisinage, sujet développé dans notre article sur la communication chantier. Car sans constat, un voisin a parfois une mémoire très précise de fissures qu’il n’avait jamais remarquées.
Ce que contient le procès-verbal, photos comprises

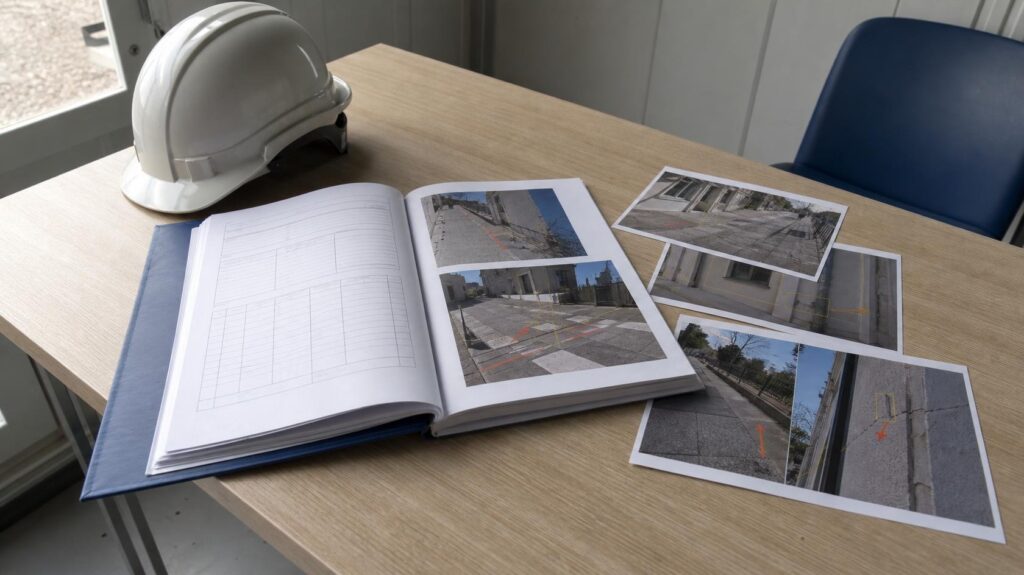

Le procès-verbal réunit une description objective et un dossier d’images. Le commissaire de justice décrit ce qu’il voit, sans interpréter ni chercher de cause.
Les photos, et parfois des vidéos, illustrent chaque constatation : largeur d’une fissure, trace d’humidité, état d’un enrobé. Une photo chantier prise par l’équipe peut montrer la même chose. Elle n’offre pourtant ni date certaine ni la garantie d’un officier public.
Pour un chantier courant, l’intervention dure souvent moins d’une heure sur place, selon la plateforme Huissonline.
Qu’est-ce qu’un constat d’affichage ?
Le constat d’affichage est un autre acte, souvent confondu avec le constat avant travaux. Il prouve que le panneau du permis de construire est resté visible sur le terrain. Ce panneau doit dépasser 80 centimètres de côté. Il reste affiché deux mois pour faire courir le délai de recours des tiers.
Quel prix et quel délai prévoir pour un constat avant travaux ?
Les honoraires sont libres, rappelle la Chambre nationale des commissaires de justice. Ils dépendent du déplacement, de la surface à inspecter et de l’urgence.
Pour un constat courant, BailFacile situe le prix entre 200 et 500 €. Huissonline affiche de 240 à 280 € TTC pour une intervention forfaitaire. Un chantier entouré de plusieurs avoisinants coûtera davantage, chaque propriété demandant ses propres constatations.
Le bon moment se situe juste avant le démarrage, idéalement dans les 15 jours qui précèdent. Trop tôt, le constat laisse une période sans preuve. Trop tard, il décrit peut-être des dégâts déjà causés par l’installation de chantier. Un constat dressé après l’arrivée de la grue, c’est un antivol posé après le vol.
Le constat d’huissier avant travaux est-il obligatoire ?
Non, aucune loi ne l’impose. Il est en revanche fortement recommandé pour les démolitions, les terrassements et les travaux en mitoyenneté. Les chantiers en milieu urbain dense sont aussi concernés. Le Moniteur le classe parmi les réflexes pour anticiper le risque voisin avant le démarrage.
Constat d’huissier ou photos de chantier : ce que chacun prouve
Le constat et les photos de chantier ne jouent pas le même rôle. Le tableau ci-dessous compare les trois sources de preuve les plus courantes sur un chantier.
| Critère | Constat avant travaux | Photos de l’équipe | Suivi visuel continu |
|---|---|---|---|
| Valeur devant un juge | Fait foi jusqu’à preuve contraire | Élément de preuve à apprécier | Élément de preuve daté et régulier |
| Date certaine | Oui | Selon les métadonnées | Oui, horodatage automatique |
| Période couverte | Un instant, avant le démarrage | Ponctuelle | Toute la durée du chantier |
| Coût indicatif | 200 à 500 € par constat | Temps des équipes | Selon la durée du chantier |
Ce que peu de guides expliquent : le constat fige un instant, alors que les désordres naissent pendant les travaux. Une fissure qui s’ouvre au troisième mois de terrassement n’apparaît dans aucun constat préalable.
Pour dater l’apparition d’un désordre, il faut des images régulières entre les deux constats. Un timelapse chantier documente cette période sans dépendre de la discipline des équipes.
Attention : le constat décrit, il n’explique pas. Il ne dit jamais si les travaux ont causé une fissure. Pour établir une cause, seul un expert peut trancher, d’où l’intérêt du référé préventif sur les chantiers à risque.
Les erreurs qui privent le constat avant travaux de sa valeur
Un constat d’huissier avant travaux bien rédigé peut perdre l’essentiel de son intérêt à cause d’une erreur d’organisation. Trois reviennent souvent.
La première consiste à oublier un avoisinant : le mur du fond de parcelle, la voirie communale ou le commerce voisin. La deuxième revient à laisser passer trop de temps entre le constat et le démarrage effectif.
La troisième consiste à ne prévoir aucun constat après travaux. La comparaison repose alors sur la mémoire des parties, et la mémoire est rarement un bon témoin. Le rapport suivi de chantier mensuel complète utilement ce dossier.
Faut-il aussi un constat après travaux ?
Oui, dès que des réclamations sont possibles. Le second constat reprend les mêmes points et permet une comparaison directe. Entre les deux, les photos datées du chantier comblent le vide.
💡 Bon à savoir : remettez au commissaire de justice la liste des avoisinants et un plan de masse. Il gagne du temps sur place, et le procès-verbal suit l’ordre du chantier.
Constat d’huissier avant travaux : l’essentiel à retenir
Un constat d’huissier avant travaux coûte peu au regard d’un litige de voisinage. Réalisé dans les 15 jours avant le démarrage, il fige l’état initial avec une force inégalée par des photos internes. Pour couvrir aussi la période des travaux, découvrez notre timelapse de suivi de chantier.
